Masa samopoziomująca ile schnie? Konkretne czasy i warunki w 2026

Skład hotelbas - 14 sierpnia 2026 r.

Nierówna posadzka potrafi zepsuć każdy remont, bo panele zaczynają skrzypieć, płytki pękają w narożnikach, a listwy przypodłogowe nie chcą dolegać do ściany. Masa samopoziomująca ile schnie to pytanie pada na forach niemal codziennie, zwykle tuż przed położeniem kolejnej warstwy albo montażem ogrzewania podłogowego. Odpowiedź nie jest jednolita, ponieważ czas wiązania i wysychania zależą od grubości wylewki, rodzaju spoiwa, temperatury oraz wilgotności w pomieszczeniu. W tym tekście znajdziesz konkretne wartości w godzinach i dniach, mechanizm, który za nimi stoi, oraz siedem kroków prowadzących do równej, gotowej do dalszych prac powierzchni. Zanim sięgniesz po pacę, warto wiedzieć, co tak naprawdę dzieje się w warstwie o grubości od 2 do 50 mm.

masa samopoziomująca ile schnie

Czas schnięcia masy samopoziomującej w zależności od grubości warstwy

Najczęściej spotykany błąd polega na zakładaniu, że warstwa 5 mm zachowuje się tak samo jak 30 mm. Reakcja hydratacji cementu i odparowanie wody zarobowej przebiegają tu zupełnie inaczej, ponieważ ciepło i wilgoć muszą wydostać się przez całą objętość. Cienka wylewka oddaje wodę szybko, więc bywa sucha na powierzchni, gdy w głębi proces jeszcze trwa.

Przy warstwie od 2 do 5 mm czas schnięcia masy samopoziomującej wynosi zazwyczaj od 4 do 8 godzin do lekkiego ruchu pieszego, a pełne wiązanie następuje po 24 godzinach. To wariant typowy dla drobnych korekt przed układaniem wykładziny winylowej lub paneli laminowanych na równej, nośnej posadzce.

Przy grubości od 5 do 10 mm, najczęściej spotykanej w domach i mieszkaniach, ruch pieszy dopuszcza się po 12-24 godzinach, natomiast układanie okładzin dopiero po 3-7 dniach. Masa musi oddać wodę nie tylko z powierzchni, lecz także z rdzenia, a ten proces przy pięciomilimetrowej warstwie może trwać nawet tydzień w nieogrzewanym garażu.

Grubość od 10 do 30 mm wymaga już prawdziwej cierpliwości. Chodzenie możliwe po 24-48 godzinach, pełne wyschnięcie do wilgotności poniżej 2% (masy CM) trwa od 2 do 6 tygodni. Normy branżowe, w tym PN-EN 13813, podają wymagania dla podkładów podłogowych na bazie cementu i siarczanu wapnia, ale same widełki czasowe są mocno zależne od warunków na budowie.

Najgrubsze warstwy, od 30 do 50 mm, wysychają najdłużej i nierównomiernie, ponieważ górna część tworzy skórkę, a spód pozostaje mokry. W takim przypadku odpowietrzanie walkiem kolczastym jest kluczowe, bo usuwa pęcherzyki, które w płycie o grubości 40 mm potrafią zatrzymać wilgoć na wiele dni. Bez tego zabiegu wylewka anhydrytowa przy ogrzewaniu podłogowym może „odparować” nierówno i spowodować spękania.

Producenci podają na opakowaniach dane laboratoryjne, zwykle dla temperatury 20°C i wilgotności względnej 65%. W praktyce suszenie w piwnicy przy 12°C potrafi wydłużyć czas nawet o 50%, a w nasłonecznionym pokoju z przeciągiem skrócić o 20%, choć to drugie rzadko wychodzi na zdrowie. Dlatego warto traktować widełki producenta jako punkt wyjścia, a decyzję o układaniu kolejnej warstwy podejmować po pomiarze wilgotności, a nie po przeczytaniu etykiety.

Tabela orientacyjna: czas schnięcia w funkcji grubości warstwy

Grubość warstwyRuch pieszyUkładanie okładzin (panele, płytki)Pełne wyschnięcie (wilgotność
2-5 mm4-8 godzin24 godziny1-3 dni
5-10 mm12-24 godzin3-7 dni1-2 tygodnie
10-30 mm24-48 godzin7-14 dni2-6 tygodni
30-50 mm48-72 godziny14-28 dni4-8 tygodni

Czym przyspieszyć schnięcie masy samopoziomującej i kiedy unikać suszenia na siłę

Wentylacja to najskuteczniejszy darmowy sposób na skrócenie czasu schnięcia, ponieważ ruch powietrza zabiera cząsteczki wody znad powierzchni i przyspiesza dyfuzję pary z głębszych warstw. Uchylone okno w połączeniu z wentylatorem ustawionym pod kątem 45° potrafi zdziałać więcej niż kilka godzin pracy grzejnika.

Temperatura ma znaczenie, ale tylko w określonym przedziale. Optimum dla hydratacji cementu i anhydrytu mieści się między 15 a 25°C, ponieważ wtedy reakcja chemiczna przebiega z właściwą prędkością. Poniżej 10°C wiązanie niemal się zatrzymuje, a powyżej 30°C woda odparowuje szybciej niż zdąży zareagować spoiwo, co prowadzi do rys i pylenia.

Osuszacz kondensacyjny lub adsorpcyjny to inwestycja, która zwraca się przy grubszych wylewkach. Urządzenie wyciąga z powietrza nawet 10-20 litrów wody na dobę, obniżając wilgotność względną do 40% i przyspieszając dyfuzję wilgoci z płyty. Trzeba jednak pamiętać o regularnym opróżnianiu zbiornika i zamknięciu okien, bo inaczej pompa ciepła zasysa wilgoć z zewnątrz.

Ogrzewanie podłogowe włącza się etapowo dopiero po całkowitym wyschnięciu wylewki. Nagły skok temperatury w nagrzanej rurze powoduje gwałtowne parowanie wody i pękanie. Pierwszy rozruch zaczyna się od 25°C, potem codziennie dodaje się 5°C, aż do osiągnięcia temperatury projektowej. Procedura opisana w normie PN-EN 1264 wymaga kilku tygodni wygrzewania, zanim można położyć panele lub płytki.

Suszenie na siłę niesie konkretne ryzyka. Intensywny nawiew gorącego powietrza z nagrzewnicy bez regulacji temperatury suszy wyłącznie wierzchnią warstwę, a rdzeń pozostaje mokry. Taka wylewka wygląda na gotową, lecz po ułożeniu parkietu wilgoć uwalnia się powoli i powoduje wypaczenia desek. Podobny efekt dają zbyt niska wilgotność w pomieszczeniu i brak odpowietrzenia walkiem kolczastym.

Bezpieczne przyspieszanie schnięcia checklista

  • Utrzymuj temperaturę 15-25°C w pomieszczeniu.
  • Zapewnij ruch powietrza wentylatorem lub rozszczelnionym oknem.
  • Użyj osuszacza przy grubości powyżej 10 mm.
  • Unikaj bezpośredniego nasłonecznienia i przeciągów na świeżej warstwie.
  • Wygrzewaj ogrzewanie podłogowe etapowo, zaczynając od 25°C.

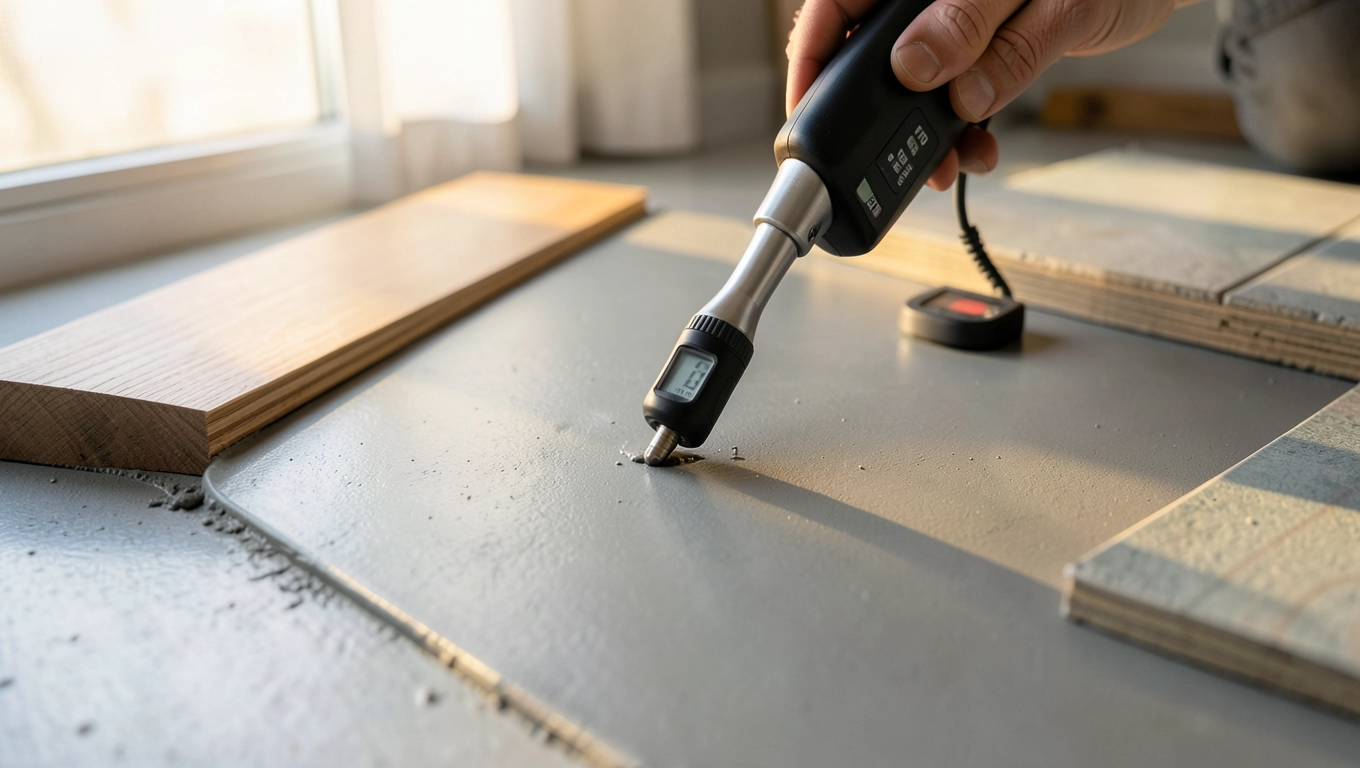

Po jakim czasie po masie samopoziomującej można układać panele, płytki i podłogówkę

Po jakim czasie po masie samopoziomującej można układać panele, płytki i podłogówkę

Panele laminowane i winylowe są najbardziej wymagające, ponieważ nie tolerują wilgoci resztkowej powyżej 2% metodą CM ani 75% wilgotności względnej mierzonej higrometrem. Bezpieczny moment to minimum 7 dni dla warstwy do 10 mm i 14-21 dni dla warstwy 20-30 mm, o ile temperatura nie spadała poniżej 15°C. Pośpiech tutaj kosztuje najwięcej, bo pęcznienie krawędzi paneli jest nieodwracalne.

Płytki ceramiczne i gresowe można układać wcześniej, ponieważ klej cementowy sam potrzebuje wilgoci do wiązania i tworzy dodatkową barierę paroszczelną. Przy grubości wylewki do 10 mm wystarczą 3 doby, przy 20 mm tydzień, a powyżej 30 mm minimum 10-14 dni. Klej elastyczny klasy C2TE redukuje ryzyko odspojenia przy drobnych ruchach podłoża, zwłaszcza na ogrzewaniu podłogowym.

Parkiet drewniany i deska warstwowa wymagają największej cierpliwości, ponieważ drewno reaguje na każdy procent wilgoci skurczem lub pęcznieniem. Tu obowiązuje zasada pomiaru wilgotności higrometrem i aklimatyzacji desek w pomieszczeniu przez minimum 48 godzin. Bezpieczne wartości dla parkietu to poniżej 2% CM, a czas oczekiwania przy warstwie 30 mm to zwykle 4-6 tygodni.

Wykładziny PCV, linoleum i dywanowe wymagają suchego podłoża, ale są mniej wrażliwe na mikropęknięcia niż drewno. Przy warstwie do 10 mm układa się je po 3-5 dniach, przy grubszych wylewkach po 7-14 dniach. Klej dyspersyjny wiąże szybciej niż cementowy, więc tu pośpiech jest mniej ryzykowny, choć nadal wymaga pomiaru wilgotności.

Ogrzewanie podłogowe wodne i elektryczne włącza się dopiero po pełnym wyschnięciu i ułożeniu docelowej posadzki, ponieważ cykl grzewczy testuje wylewkę pod kątem rozszerzalności cieplnej. Pierwsze uruchomienie powinno odbywać się etapami, ze wzrostem temperatury o 5°C dziennie, aż do osiągnięcia 35-40°C na powierzchni. Nagły skok temperatury w świeżej wylewce cementowej generuje rysy skurczowe, które potrafią przejść przez całą grubość płyty.

Układanie posadzki na wilgotnej wylewce to najczęstsza przyczyna reklamacji w remontach, ponieważ wilgoć uwięziona pod panelami nie ma ujścia i kondensuje pod folią paroizolacyjną. Efektem są wybrzuszenia, pleśń i odparzony klej. Pomiar higrometrem lub metodą CM (karbidową) kosztuje kilkadziesiąt złotych, a oszczędza tysiące na poprawkach.

Pomiar wilgotności dwa sposoby weryfikacji

Metoda CM polega na pobraniu próbki wiertłem, rozdrobnieniu i umieszczeniu w bombie kalometrycznej z węglanikiem wapnia. Reakcja chemiczna wytwarza gaz, którego ciśnienie przekłada się na procent wilgoci. To metoda dokładniejsza, wymaga wiertarki i odważania próbki, ale daje wiarygodny wynik dla całej grubości wylewki.

Higrometr elektroniczny to szybka opcja orientacyjna, działająca na zasadzie pomiaru pojemności lub rezystancji podłoża. Pokazuje wynik w kilka sekund, ale tylko dla wierzchniej warstwy, więc przy grubych wylewkach bywa myląco niski. Najlepiej sprawdza się przy kontroli przed montażem paneli, gdy wilgotność jest już bliska normy i chodzi o potwierdzenie, a nie wykrycie problemu.

Siedem kroków do idealnie równej wylewki samopoziomującej

Prawidłowe przygotowanie podłoża zajmuje więcej czasu niż wylewanie, ale decyduje o przyczepności i trwałości całej warstwy. Stary jastrych trzeba oczyścić z mleczka cementowego, pyłu, resztek farby i luźnych fragmentów. Bez tego grunt nie wsiąka równomiernie, a masa tworzy pęcherze i odspaja się płatami po kilku tygodniach.

Gruntowanie to fundament, nie opcja. Na chłonne podłoże nakłada się dwie warstwy gruntu akrylowego rozcieńczonego wodą w proporcji 1:3, przy czym drugą warstwę dopiero po wyschnięciu pierwszej. Na gładkim betonie wystarczy grunt szczepny bez rozcieńczania, który tworzy warstwę pośrednią zwiększającą przyczepność. Bez gruntowania wylewka traci wodę w podłoże i nie rozlewa się prawidłowo.

Taśma dylatacyjna przy ścianach i słupach to element często pomijany, a odpowiada za kompensację ruchów termicznych. Cienki pas pianki PE o grubości 5-8 mm oddziela wylewkę od przegród pionowych, dzięki czemu płyta może pracować bez pękania na krawędziach. Brak dylatacji to prosta droga do rysy wzdłuż całego obwodu, zwłaszcza przy ogrzewaniu podłogowym.

Mieszanie masy wymaga wiertarki z mieszadłem koszyczkowym i pojemnika o pojemności co najmniej 25 litrów. Proporcje wody do proszku są ściśle określone przez producenta, zwykle 4,5-5 litrów na worek 25 kg. Zbyt dużo wody rozcieńcza spoiwo i osłabia wytrzymałość, zbyt mało utrudnia rozlewanie i zostawia ślady pacy. Miesza się przez minimum 3 minuty do uzyskania jednorodnej, płynnej konsystencji bez grudek.

Wylewanie zaczyna się od najgłębszego narożnika i postępuje pasami o szerokości 30-40 cm. Masa rozpływa się grawitacyjnie, dlatego nie trzeba jej rozprowadzać płasko, wystarczy kontrolować grubość pacą zębatą lub reperami poziomującymi. Każdy następny worek miesza się tuż przed wylaniem, bo czas roboczy wynosi zwykle 20-30 minut, po którym masa zaczyna wiązać i nie rozlewa się prawidłowo.

Odpowietrzanie walkiem kolczastym to kluczowy zabieg przy warstwie powyżej 5 mm. Wałek z kolcami o długości 30-40 mm przesuwa się po powierzchni w dwóch kierunkach prostopadłych do siebie, usuwając pęcherzyki powietrza, które w przeciwnym razie zostają jako kratery i puste przestrzenie. Bez tego zabiegu wylewka anhydrytowa przy ogrzewaniu podłogowym wygląda dobrze, ale słabiej przewodzi ciepło.

Dojrzewanie wylewki wymaga stabilnych warunków przez pierwsze 48 godzin. Temperatura nie powinna spaść poniżej 10°C ani przekroczyć 25°C, a pomieszczenie trzeba chronić przed przeciągami i bezpośrednim słońcem. Zbyt szybkie odparowanie wody prowadzi do rys powierzchniowych, które potem pylą pod stopami i utrudniają przyczepność kleju do płytek.

Najczęstsze błędy w siedmiu krokach

  • Pomijanie gruntu lub nakładanie jednej warstwy na chłonne podłoże.
  • Brak taśmy dylatacyjnej przy ścianach i przejściach między pomieszczeniami.
  • Dolanie zbyt dużej ilości wody dla ułatwienia mieszania.
  • Rozlewanie masy na długie odcinki bez dostępu do następnej porcji.
  • Pomijanie wałka kolczastego przy warstwie powyżej 5 mm.
  • Włączenie ogrzewania podłogowego przed upływem 4 tygodni.
  • Układanie paneli bez pomiaru wilgotności higrometrem.

Wybór masy samopoziomującej: anhydrytowa, cementowa, szybkowiążąca

Wybór masy samopoziomującej: anhydrytowa, cementowa, szybkowiążąca

Wylewka anhydrytowa (na bazie siarczanu wapnia) sprawdza się na dużych powierzchniach i przy ogrzewaniu podłogowym, ponieważ ma wysoką przewodność cieplną i prawie nie kurczy się podczas wiązania. Idealna grubość to 25-40 mm w jednej warstwie, a czas schnięcia wynosi około 1 mm na dobę w sprzyjających warunkach. Minusem jest wrażliwość na stałą wilgoć, więc nie nadaje się do łazienek, pralni i garaży.

Wylewka cementowa jest bardziej uniwersalna i lepiej znosi kontakt z wodą, dlatego dominuje w łazienkach, kuchniach i pomieszczeniach gospodarczych. Jej czas schnięcia jest dłuższy (zwykle 1,5-2 mm na dobę), a skurcz większy, co wymaga dylatacji co 6 metrów. Za to toleruje niższe temperatury podczas wiązania i jest tańsza o 20-30% od anhydrytu.

Wylewki szybkowiążące (czas wiązania 1-4 godziny) są ratunkiem przy napiętym harmonogramie remontu, ale wymagają doświadczenia i idealnych warunków. Kosztują nawet dwukrotnie więcej od standardowych, a ich czas roboczy wynosi zaledwie 10-15 minut, co utrudnia poprawki. Sprawdzają się przy drobnych korektach i miejscowych naprawach, a nie przy wylewaniu 50 m² w jednym cyklu.

Przy wyborze konkretnego produktu warto sprawdzić trzy parametry: wytrzymałość na ściskanie (minimum C20 dla ruchu pieszego, C30 dla ogrzewania podłogowego), grubość warstwy w jednym przejściu oraz czas otwarty. Te informacje znajdują się w karcie technicznej, którą każdy producent udostępnia na stronie internetowej. Dane z opakowania bywają okrojone, dlatego ściągnięcie pełnej karty przed zakupem chroni przed rozczarowaniem.

Tabela porównawcza: trzy główne typy mas

ParametrAnhydrytowaCementowaSzybkowiążąca
Czas schnięcia (10 mm)3-7 dni7-14 dni1-3 dni
Grubość jednej warstwy5-40 mm2-30 mm2-20 mm
Ogrzewanie podłogoweTak, idealnaTak, z dylatacjamiTak, z ograniczeniami
Odporność na wilgoćNiskaWysokaŚrednia
Wytrzymałość na ściskanieC20-C30C20-C35C25-C40
Zużycie (kg/m²/mm)1,5-1,71,6-1,81,5-1,7
Cena orientacyjna (PLN/m² przy 10 mm)20-2818-2530-45

Koszt wylewki samopoziomującej: materiał, robocizna, robocizna i materiał

Cena samego materiału to zaledwie 40-60% kosztu całkowitego, bo resztę pochłania robocizna, gruntowanie, dylatacje i ewentualne wyrównywanie starego podłoża. Worek 25 kg masy anhydrytowej kosztuje 30-45 zł, a cementowej 25-40 zł, co przy zużyciu 1,5-1,8 kg/m²/mm daje koszt materiału od 18 do 30 zł za metr kwadratowy przy warstwie 10 mm.

Robocizna fachowej ekipy waha się od 25 do 50 zł za metr kwadratowy, w zależności od regionu i zakresu prac. W dużych miastach stawki sięgają nawet 60-80 zł, na prowincji zaczynają się od 18 zł. Cena zwykle obejmuje przygotowanie podłoża, gruntowanie, wylanie masy i odpowietrzanie, ale nie zawsze dylatacje i pomiar wilgotności. Te elementy warto dopisać do umowy, bo ich brak oznacza dodatkowe koszty.

Dla typowej łazienki 6 m² z warstwą 10 mm koszt materiału to około 130-180 zł, robocizna 180-300 zł, co daje łącznie 310-480 zł. Przy salonie 25 m² z warstwą 20 mm materiał kosztuje 900-1300 zł, a robocizna 750-1250 zł, razem 1650-2550 zł. Do tego dochodzi grunt (50-150 zł), taśma dylatacyjna (30-80 zł) i wynajem wiertarki z mieszadłem (50-100 zł).

Wielu inwestorów pyta, czy da się wykonać wylewkę samodzielnie i zaoszczędzić połowę kosztu. Odpowiedź brzmi: tak, pod warunkiem że powierzchnia nie przekracza 15-20 m² i nie ma ogrzewania podłogowego. Przy większych areałach tempo pracy i precyzja rozlewają się (gra słów zamierzona), a poprawki po zaschnięciu są kosztowne. Dla 30 m² z podłogówką lepiej wynająć ekipę z doświadczeniem, bo każdy błąd oznacza zrywanie posadzki za kilka miesięcy.

Kalkulator zużycia i kosztu (warstwa 10 mm)

PowierzchniaZużycie materiału (kg)Worki 25 kgKoszt materiału (PLN)Koszt robocizny (PLN)Razem (PLN)
10 m²150-1806-8180-320250-500430-820
20 m²300-36012-15360-640500-1000860-1640
50 m²750-90030-36900-16001250-25002150-4100

Kiedy nie stosować masy samopoziomującej

Masa samopoziomująca nie zastępuje jastrychu konstrukcyjnego, czyli warstwy, która przenosi obciążenia i układa spadki. Przy nierównościach powyżej 50 mm trzeba najpierw wylać tradycyjny jastrych cementowy, a dopiero potem wyrównać powierzchnię masą. Próba wylania 70 mm masy samopoziomującej kończy się pęknięciem skurczowym w ciągu kilku dni, bo spoiwo nie jest projektowane na takie grubości.

Na zewnątrz, w nieogrzewanych garażach i na tarasach sprawdzają się wyłącznie masy cementowe o podwyższonej elastyczności i mrozoodporności. Anhydryt w takich warunkach wchłania wilgoć z powietrza i traci wytrzymałość, a po pierwszej zimie zaczyna pylić. Producenci oznaczają produkty do zastosowań zewnętrznych symbolem „C30 F6" lub wyżej, gdzie F oznacza mrozoodporność.

Pod parkiet drewniany warstwa samopoziomująca musi mieć wytrzymałość minimum C25 i wilgotność poniżej 2% CM, w przeciwnym razie drewno pęcznieje i odspaja się od podłoża. Niektóre gatunki drewna egzotycznego reagują też na alkaliczność cementu, więc wymagają bariery w postaci gruntu epoksydowego. Bezpośrednie klejenie parkietu do świeżej wylewki cementowej bez przekładki bywa przyczyną reklamacji po pierwszym sezonie grzewczym.

Przy dużych obciążeniach punktowych, na przykład w halach magazynowych czy warsztatach, masa samopoziomująca pełni tylko rolę wyrównującą. Wierzchnią warstwę stanowi posadzka przemysłowa, żywica epoksydowa lub płytki gresowe o grubości minimum 8 mm. Samopoziomująca masa nie jest projektowana na intensywny ruch wózków widłowych ani na długotrwałe obciążenia statyczne powyżej 1500 kg/m².

BHP i utylizacja: o czym pamiętać podczas pracy

Pył cementowy i anhydrytowy działa drażniąco na drogi oddechowe i skórę, dlatego mieszanie i szlifowanie wymagają maski przeciwpyłowej klasy FFP2 oraz rękawic nitrylowych. W zamkniętych pomieszczeniach bez wentylacji stężenie pyłu szybko przekracza normy, co prowadzi do podrażnienia błon śluzowych i kaszlu nawet kilka godzin po zakończeniu pracy.

Oczy chronią okulary ochronne lub przyłbica, bo chlapnięcie mokrej masy cementowej potrafi uszkodzić rogówkę w kilka sekund. Szczególnie niebezpieczne jest wylewanie z wiadra na wysokości ramion, gdzie rozpryski lecą w stronę twarzy. Przy większych powierzchniach warto użyć przyłbicy zamiast okularów, bo zakrywa też czoło i policzki.

Niezużytą, ale już rozrobioną masę utylizuje się jako odpad budowlany po stwardnieniu. Wystarczy wylać resztki do worka na gruz lub plastikowego pojemnika i odczekać 24 godziny, aż masa zwiąże. Wylewanie płynnej masy do kanalizacji jest zabronione, bo cement zatyka rury i zmienia pH ścieków, co szkodzi oczyszczalni.

Podczas schnięcia pomieszczenie trzeba wietrzyć, szczególnie przy masach anhydrytowych, które przez pierwsze dni wydzielają niewielkie ilości pyłu. Otwarte okno i wentylator ustawiony na wyciągu wystarczą, by stężenie pyłu utrzymało się poniżej wartości NDS (najwyższego dopuszczalnego stężenia). Po tygodniu pył opada i pomieszczenie nadaje się do normalnego użytkowania.

Najczęstsze pytania inwestorów

Czy można wylewać masę samopoziomującą w dwóch warstwach? Tak, ale druga warstwa idzie dopiero po pełnym wyschnięciu pierwszej i po ponownym zagruntowaniu. Grubość każdej warstwy nie powinna przekraczać wartości zalecanej przez producenta, zwykle 30-40 mm. Bez gruntowania międzywarstwowego drugą warstwę trudno związać z pierwszą, a efektem bywa odspajanie się całych płatów.

Jak rozpoznać, że wylewka jest już sucha? Kolor powierzchni zmienia się z ciemnoszarego na jasny, a dotyk daje wrażenie chłodnej, suchej płyty. Najpewniejszą metodą pozostaje pomiar higrometrem lub metodą CM, szczególnie przed układaniem paneli czy parkietu. Wizualna ocena bywa myląca, bo cienka warstwa wysycha na wierzchu, a w środku pozostaje mokra nawet przez kilka tygodni.

Czy masa samopoziomująca nadaje się pod ogrzewanie podłogowe? Tak, pod warunkiem że jest to wariant oznaczony jako kompatybilny z systemami grzewczymi i że wylewka ma odpowiednią grubość nad rurkami (minimum 35 mm nad górną krawędzią przewodu). Masa anhydrytowa jest tu lepsza od cementowej, bo lepiej przewodzi ciepło i mniej pracuje termicznie, co ogranicza ryzyko pęknięć.

Co zrobić, gdy wylewka popękała? Drobne rysy powierzchniowe do 0,3 mm zwykle nie wymagają naprawy, o ile nie przechodzą przez całą grubość. Szersze szczeliny trzeba rozkuć, odpylić i wypełnić żywicą epoksydową lub zaprawą naprawczą tego samego producenta co wylewka. Po naprawie warto odczekać tydzień i ponownie zmierzyć wilgotność, bo rysy bywają oznaką nierównomiernego schnięcia.

Ile worków masy potrzeba na pokój 20 m² przy warstwie 10 mm? Przy zużyciu 1,6 kg/m²/mm to 320 kg, czyli 13 worków po 25 kg. Warto dodać jeden worek zapasu na poprawki i nierówności, bo rzeczywiste zużycie różni się od teoretycznego nawet o 10%. Przy warstwie 20 mm zużycie się podwaja, a czas schnięcia wydłuża do 3-4 tygodni.

Źródła i normy

PN-EN 13813 norma dotycząca podkładów podłogowych na bazie cementu i siarczanu wapnia, określająca wymagania wytrzymałościowe i klasyfikację.

PN-EN 1264 norma dotycząca wodnych systemów ogrzewania podłogowego, opisująca procedury pierwszego rozruchu i warunki montażu.

Karty techniczne producentów szczegółowe parametry konkretnych wyrobów, w tym zużycie, czas wiązania, dopuszczalne grubości warstw i kompatybilność z ogrzewaniem podłogowym.

Warunki techniczne wykonania i odbioru robót budowlanych część B: Roboty wykończeniowe, zeszyt 2 wytyczne ITB dotyczące posadzek i podkładów.
